صياغة عقد اعمال مباني عظم

صياغة عقد اعمال مباني عظم

تُعد صياغة عقد اعمال مباني عظم الخطوة الجوهرية الأولى لضمان سير مشروعك الإنشائي وفق المعايير الفنية والأنظمة السعودية. إن الحصول على “دليل شامل” يتضمن “7 بنود جوهرية” لحماية حقوقك القانونية يعد ركيزة أساسية لأي مالك أو مقاول يسعى لتفادي النزاعات الإنشائية. يقدم هذا المقال فهماً عميقاً للمخاطر التعاقدية، ويوضح أهمية الربط بين المخططات الهندسية والالتزامات المالية والزمنية.

من خلال اتباع التوصيات المهنية وتطبيق “نموذج احترافي” مدروس، يمكنك تأمين استقرار مشروعك وضمان جودة التنفيذ الهيكلي منذ البداية. وفي هذا السياق، سنبحر في تفاصيل هذا العقد لتزويدك بكل ما تحتاجه لضمان صياغة قانونية متينة تحمي استثمارك الإنشائي وتضمن حقوق كافة الأطراف المتعاقدة.

هل تخشى أن يسبب عقد أعمال العظم غير الدقيق نزاعات مالية أو تأخير في مشروعك؟ لا تقلق، فاختلاف التفاصيل في بنود العقد قد يؤثر بشكل كبير على حقوقك والتزاماتك، ومع صياغة نظامية واضحة يمكنك حماية مشروعك وتجنب الخلافات وضمان تنفيذ الأعمال وفق ما تم الاتفاق عليه.تعرّف على طريقة صياغة عقد يحمي حقوقك

أو يمكنك متابعة القراءة لفهم بنود العقد وأهم التفاصيل النظامية

ما المقصود بعقد أعمال مباني عظم؟

يعرف عقد أعمال مباني عظم بأنه اتفاق قانوني ملزم يحدد التزامات المقاول تجاه صاحب العمل لتنفيذ الهيكل الإنشائي للمبنى دون تشطيبات. يغطي هذا النطاق الأعمال الخرسانية، القواعد، الأعمدة، والأسقف، وصولاً إلى مباني الطوب الخارجية والداخلية، وفق المخططات الهندسية المعتمدة والمواصفات الفنية المطلوبة. يهدف هذا العقد إلى تنظيم العلاقة التعاقدية وضمان تنفيذ الهيكل الإنشائي وفق المعايير الإنشائية السعودية المعتمدة، مع تحديد دقيق لمسؤوليات كل طرف وتوزيع المخاطر الفنية والمالية. يعد هذا النوع من العقود ركيزة أساسية في قطاع المقاولات الإنشائية بالمملكة، حيث يؤسس للمرحلة الإنشائية الأولى. وفيما يلي نوضح الحالات العملية التي تستدعي اللجوء إلى هذا النوع من التعاقدات.

متى يستخدم هذا العقد؟

يتم اللجوء إلى هذا النوع من التعاقدات عندما يرغب مالك العقار في فصل مرحلة البناء الإنشائي عن مراحل التشطيبات النهائية، وذلك لأغراض الرقابة على الجودة، أو إدارة التكاليف، أو إسناد مهام التنفيذ لجهات متخصصة ومختلفة لكل مرحلة على حدة.

  • تعدد مراحل البناء: يلجأ الملاك لهذا العقد عند الرغبة في إسناد مرحلة العظم لمقاول متخصص في الهياكل الخرسانية، بينما يتم إسناد أعمال التشطيبات والكهرباء والسباكة لمقاولين آخرين، مما يسمح باختيار الأكفأ في كل تخصص إنشائي دقيق.
  • التحكم في الميزانية: يتيح عقد أعمال مباني عظم للمالك إمكانية إدارة التدفقات النقدية بشكل أفضل؛ حيث يتم حصر تكاليف الهيكل الإنشائي في مرحلة أولى، مما يمنحه مرونة أكبر في اتخاذ قرارات مالية بشأن جودة ومستوى التشطيبات في مرحلة لاحقة.
  • ضمان الجودة الفنية: عند الحاجة لضمان دقة تنفيذ المخططات الهندسية والإنشائية قبل البدء في أعمال التمديدات والتشطيبات، فإن فصل العقد يعزز من قدرة الاستشاري الهندسي على الإشراف الدقيق واستلام مراحل الهيكل الإنشائي والتأكد من مطابقتها لكود البناء السعودي.
  • السرعة في التنفيذ: قد تقتضي حاجة المالك سرعة إنجاز الهيكل الإنشائي لحفظ حقوق الأرض أو استيفاء اشتراطات معينة من جهات التمويل، فيتم تخصيص مقاول للعظم يعمل بشكل مستقل عن مهام التشطيب التي تتطلب دقة وتفاصيل تنفيذية أكثر استهلاكاً للوقت.
  • تغيير خطط التشطيب: يستخدم هذا العقد حين لا يكون المالك قد استقر بعد على المواصفات النهائية أو الديكورات الخاصة بالتشطيب، مما يتيح له وقتاً كافياً لاختيار مواد التشطيب المناسبة والاتفاق عليها بعيداً عن ضغوط العمليات الإنشائية الهيكلية الأساسية.

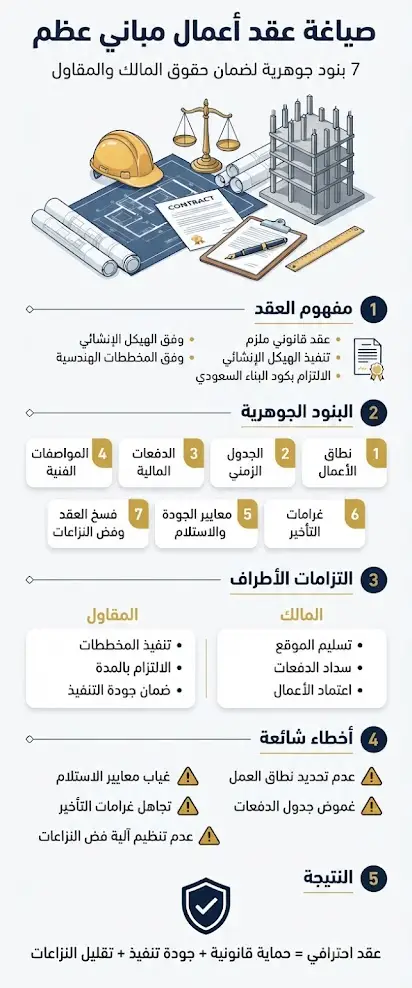

إنفوغرافيك يوضح خطوات صياغة عقد اعمال مباني عظم في السعودية، وأهم البنود القانونية مثل نطاق الأعمال، الجدول الزمني، الدفعات المالية، معايير الجودة، وغرامات التأخير لحماية حقوق المالك والمقاول.

ما أهمية صياغة عقد اعمال مباني عظم؟

تعد صياغة عقد أعمال مباني عظم ضرورة قانونية لضبط الحقوق والالتزامات بين المقاول وصاحب العمل وفق معايير فنية محددة. يضمن هذا العقد تحديد نطاق الأعمال الهيكلية بدقة، مما يقلل المخاطر التعاقدية ويوفر مرجعية نظامية للفصل في أي خلافات مستقبلية. إن توثيق الاتفاق كتابياً يعزز الشفافية، ويحدد بدقة معايير الجودة والمواصفات المعتمدة، بما يحمي الأطراف من الاجتهادات الشخصية. وبذلك، يتحول العقد إلى أداة إدارية وقانونية تضمن استقرار العملية الإنشائية منذ بدايتها وحتى مرحلة الاستلام، وهو ما يجعل صياغته باحترافية ركيزة أساسية لنجاح المشاريع العقارية. وفيما يلي تفصيل لأهمية هذا العقد في حماية الأطراف وضمان سير العمل.

حماية حقوق المالك

يضبط العقد العلاقة لضمان تسلم الهيكل الإنشائي بالمواصفات المطلوبة، مع توفير ضمانات قانونية تحمي أموال المالك من أي تقصير أو تلاعب في جودة التنفيذ أو الجدول الزمني.

  • ضمان المواصفات: يلتزم المقاول عبر العقد بتنفيذ المخططات الهندسية وفق كود البناء السعودي، مما يحفظ حق المالك في إلزام المقاول بإزالة وإصلاح أي أعمال مخالفة أو غير مطابقة للمعايير الفنية المعتمدة.
  • ضبط الجدول الزمني: يحدد العقد تواريخ إنجاز ملزمة لكل مرحلة، مما يمنح المالك الحق في فرض غرامات تأخير أو اتخاذ إجراءات قانونية في حال تعثر المقاول، مما يضمن سير المشروع دون تأخيرات غير مبررة.
  • حفظ الضمانات: يسمح العقد باحتجاز دفعات مالية كضمان لحسن التنفيذ، مما يضمن التزام المقاول بمسؤولياته حتى انتهاء مراحل العظم وإصلاح أي عيوب إنشائية قد تظهر أثناء أو بعد عملية التسليم.

حماية حقوق المقاول

يوفر العقد غطاءً قانونياً للمقاول يحميه من التعديلات العشوائية، ويضمن حصوله على مستحقاته المالية بانتظام، بما يحفظ استمرارية المشروع ويوازن بين التزاماته المالية وتدفقات العمل.

  • تحديد النطاق: يحمي العقد المقاول من طلبات التعديلات الإضافية غير المدرجة، حيث يلزم المالك بتحمل تكاليف أي تغييرات جوهرية، مما يمنع تكبد المقاول خسائر مالية غير متوقعة تؤثر على ميزانية المشروع.
  • ضمان الدفعات: ينظم العقد آليات دفع مستحقات المقاول بناءً على مراحل الإنجاز، ويمنحه الحق القانوني في إيقاف العمل حال تأخر المالك عن السداد، حفظاً لاستقراره المالي.
  • إخلاء المسؤولية: يحدد العقد مسؤولية المقاول في “العظم” حصراً، مما يعفيه من تبعات أخطاء التشطيبات أو الأعمال اللاحقة التي يقوم بها مقاولون آخرون خارج نطاق عمله التعاقدي.

تقليل النزاعات أثناء تنفيذ المشروع

يعمل العقد كمرجع لفض الاشتباك من خلال وضع قواعد واضحة للتعامل مع المستجدات، وتحديد أدوار الأطراف، مما يقلل فرص اللجوء للقضاء ويعزز من كفاءة إدارة العمل بالموقع.

  • فض النزاع: يضع العقد آلية محددة لحل الخلافات الفنية عبر الاستشاري الهندسي أو التحكيم، مما يسرع اتخاذ القرارات دون تعطيل سير العمل في الموقع الإنشائي.
  • معالجة المتغيرات: يوضح العقد طرق التعامل مع الظروف الطارئة أو أوامر التغيير، مما يمنع الجدل حول المسؤوليات ويضمن استمرار العمل بوضوح في الرؤية والأدوار بين الطرفين المتعاقدين.
  • المرجعية الفنية: يحدد العقد دور الاستشاري في استلام المراحل، مما يقلل النزاعات الفنية، حيث يصبح قرار الاستشاري مرجعية ملزمة للطرفين، تنهي أي خلاف حول جودة أو اكتمال الأعمال.

7 بنود جوهرية لا غنى عنها في عقد أعمال مباني عظم

لضمان صياغة عقد متكامل يحمي حقوقك القانونية والفنية، يجب أن يتضمن العقد هذه البنود السبعة الأساسية:

  1. بند نطاق الأعمال التفصيلي: حصر دقيق لكل مهام “العظم” (حفريات، قواعد، أعمدة، أسقف، مباني) لضمان عدم وجود تداخلات أو تكاليف إضافية غير متفق عليها.
  2. بند الجدول الزمني الملزم: تحديد تاريخ بدء ونهاية واضح، وتقسيم المدة على مراحل إنشائية (لكل سقف أو دور) لضبط إيقاع العمل ومنع التباطؤ.
  3. بند الشروط المالية والدفعات: ربط كل دفعة مالية بإنجاز مرحلة محددة ومعتمدة من الاستشاري، لضمان أن المقابل المالي يوازي العمل المنجز فعلياً على أرض الواقع.
  4. بند معايير الجودة والاستلام: النص صراحة على الالتزام بكود البناء السعودي، مع تحديد دور الاستشاري في الاستلام الهندسي لكل مرحلة كشرط للانتقال للمرحلة التي تليها.
  5. بند غرامات التأخير: وضع قيمة مالية محددة وعادلة للتعويض عن كل يوم تأخير، مما يمثل حافزاً للمقاول للالتزام بالجدول الزمني المحدد.
  6. بند السلامة والمسؤولية المهنية: تحميل المقاول المسؤولية الكاملة عن حوادث العمل داخل الموقع وتوفير احتياطات السلامة، مع إخلاء مسؤولية المالك عن أي إصابات أو أضرار.
  7. بند فسخ العقد وفض النزاع: تحديد مسار قانوني سريع لفض النزاعات، سواء عبر التحكيم أو القضاء، لضمان عدم توقف المشروع بالكامل في حال حدوث خلاف جوهري.

الالتزامات المالية والفنية في العقد

تعد صياغة الشروط الفنية والمالية بدقة حجر الزاوية في أي عقد أعمال مباني عظم، حيث تهدف هذه البنود إلى مواءمة التوقعات بين المالك والمقاول وربط المستحقات المالية بمستوى الإنجاز المحقق على أرض الواقع.

  • تحديد نطاق الأعمال: يتوجب حصر كافة المهام الإنشائية بدقة، بما في ذلك الحفريات، القواعد، الأعمدة، والأسقف، مع توضيح المواد المستخدمة ومطابقتها للمواصفات الفنية المعتمدة في المخططات الهندسية لضمان عدم وجود أي لبس يؤدي لاحقاً إلى نزاعات حول حجم الأعمال المطلوب تنفيذها.
  • جدول الدفعات المالية: ينبغي ربط صرف المستحقات المالية بإنجاز مراحل محددة وموثقة من قبل الاستشاري الهندسي؛ حيث تضمن هذه الآلية التزام المقاول بجدوله الزمني، وتوفر للمالك حماية مالية من خلال عدم سداد مبالغ تفوق حجم الأعمال التي تم استلامها فعلياً بالموقع.
  • معايير الجودة والاستلام: يجب تحديد الجهة المشرفة على المشروع ودورها في استلام كل مرحلة من مراحل البناء، مع التأكيد على التزام المقاول بكود البناء السعودي، وتضمين بنود تمنحه حق الاعتراض أو المطالبة بالإصلاح في حال رصد أي مخالفة إنشائية أو انحراف عن المخططات.
  • شروط غرامات التأخير: من الضروري إدراج بنود قانونية واضحة تحدد قيمة غرامات التأخير اليومية في حال تجاوز المقاول للمدد الزمنية المحددة لكل مرحلة، مما يشكل حافزاً للالتزام بتسليم المشروع في الموعد النهائي، ويضمن حقوق المالك في حال حدوث أي تقصير.

نموذج صياغة عقد أعمال مباني عظم

يُعد عقد أعمال مباني عظم وثيقة قانونية بالغة الأهمية في قطاع المقاولات السعودي. فيما يلي نموذج استرشادي يراعي الأنظمة المتبعة، ويمكن تعديله وفقاً لمتطلبات كل مشروع.

عقد تنفيذ أعمال مباني عظم

الطرف الأول: …………………………………….. (المالك)

الطرف الثاني: …………………………………….. (المقاول)

1. نطاق العمل

يلتزم المقاول بتنفيذ كافة الأعمال الإنشائية (عظم) وفقاً للمخططات الهندسية المعتمدة وكود البناء السعودي، ويشمل ذلك توريد العمالة والمعدات اللازمة.

2. المدة المالية

مدة التنفيذ هي [حدد المدة] يوماً. في حال التأخير عن تسليم المرحلة المحددة، يُستحق على المقاول غرامة تأخير قدرها [حدد القيمة] عن كل يوم عمل.

3. الدفعات المالية

  • دفعة أولى: [النسبة]% عند توقيع العقد.
  • دفعة ثانية: [النسبة]% بعد إنجاز القواعد والرقاب.
  • دفعة ثالثة: [النسبة]% بعد صب كل سقف.
  • دفعة أخيرة: [النسبة]% بعد الاستلام النهائي.

4. الالتزامات والضمان

يتحمل الطرف الثاني كامل المسؤولية عن سلامة الموقع وتطبيق معايير السلامة المهنية، كما يضمن جودة الأعمال الإنشائية لمدة [حدد المدة] بعد التسليم.

توقيع الطرف الأول
……………………..

توقيع الطرف الثاني
……………………..

⚠️ تنبيه قانوني هام

هذا النموذج يُعد وثيقة استرشادية فقط، ولا يغني عن الاستشارة القانونية المتخصصة. نظراً لاختلاف تفاصيل المشاريع الإنشائية، طبيعة الأرض، والالتزامات الفنية، ننصح بشدة بمراجعة هذا العقد من قبل محامٍ مختص في الأنظمة السعودية قبل التوقيع، وذلك لضمان حماية حقوقكم القانونية وتغطية كافة المتغيرات الميدانية والقانونية الخاصة بمشروعكم.

الأخطاء الشائعة عند صياغة عقد أعمال مباني عظم

تؤدي الثغرات في كتابة العقود الإنشائية إلى تعقيدات قانونية وفنية قد توقف المشروع أو تتسبب في خسائر مالية جسيمة؛ لذا يتطلب إعداد عقد أعمال مباني عظم يقظة قانونية لتفادي هذه الإخفاقات الشائعة التي تتكرر غالباً.

  • إغفال تحديد نطاق الأعمال: يتسبب الفشل في وصف مهام المقاول بدقة في حدوث نزاعات مستمرة حول الأعمال الإضافية، حيث يدعي المقاول أن مهاماً معينة خارج العقد، مما يضطر المالك لدفع مبالغ طائلة خارج الميزانية المقدرة لإنهاء أعمال الهيكل الإنشائي.
  • غموض الجدول الزمني: يؤدي الاكتفاء بذكر مدة التنفيذ دون ربطها بجدول زمني تفصيلي للمراحل إلى تضارب الرؤى؛ فغياب التواريخ المحددة لكل مرحلة يسلب المالك حقه القانوني في فرض غرامات التأخير حال تعثر المقاول في تسليم أجزاء الهيكل.
  • غياب معايير الاستلام: عدم النص صراحة على وجوب اعتماد الأعمال من قبل استشاري هندسي محايد يجعل جودة التنفيذ خاضعة لاجتهاد المقاول، مما يرفع احتمالية استلام هيكل إنشائي مخالف لكود البناء السعودي أو يفتقر للمتطلبات الفنية الأساسية.
  • سوء صياغة الدفعات المالية: ربط الدفعات المالية بمدد زمنية بدلاً من نسب الإنجاز الفعلية يمثل خطأ جسيماً؛ فصرف المستحقات دون التحقق من تقدم الأعمال على أرض الواقع يضعف موقف المالك ويقلل حافز المقاول على سرعة الإنجاز وجودته.
  • تجاهل بنود التحكيم والفسخ: يغفل الكثيرون عن وضع مسار قانوني سريع لفض النزاعات أو شروط واضحة لإنهاء التعاقد، مما يجبر الطرفين على الدخول في مسارات قضائية طويلة ومعقدة في حال توقف العمل أو حدوث إخلال جوهري ببنود العقد الأساسية.

الأسئلة الشائعة

كيف تتم صياغة عقد أعمال مباني عظم؟

تتم الصياغة عبر تحديد أطراف العقد بدقة، ثم إدراج كافة الاشتراطات الفنية المعتمدة وفق كود البناء السعودي. يجب أن يتضمن العقد نطاق أعمال مفصلاً للحفر والخرسانات، جدولاً زمنياً ملزماً للإنجاز، آلية صرف الدفعات بناءً على مراحل العمل، وبنوداً قانونية تحكم الضمانات والمسؤوليات والإجراءات عند حدوث أي نزاع تعاقدي.

ما أهم بنود عقد مباني العظم؟ أ

هم البنود تشمل وصف النطاق الإنشائي، الجدول الزمني التفصيلي، آلية الدفع المرتبطة بالإنجاز، معايير الجودة والاستلام الهندسي، وشروط غرامات التأخير. بالإضافة إلى بنود المسؤولية عن السلامة المهنية، فترة ضمان العيوب الإنشائية، وكيفية فض النزاعات القانونية، حيث تضمن هذه البنود توازن الحقوق والالتزامات بين المالك والمقاول طوال فترة التنفيذ.

هل يجب توثيق عقد أعمال مباني عظم؟

نعم، توثيق العقد كتابياً شرط أساسي لحماية الحقوق قانوناً، ويفضل توثيقه عبر المنصات الإلكترونية المعتمدة أو أمام جهات الاختصاص لضمان قوته الإلزامية. التوثيق يوفر مرجعية نظامية موثوقة عند اللجوء للقضاء أو التحكيم، ويمنع التنصل من الالتزامات التعاقدية أو ادعاء أي طرف بشروط غير مدرجة ضمن النص الموثق للعقد.

من يتحمل توفير مواد البناء؟

تعتمد مسؤولية توفير المواد على الاتفاق المبرم؛ فإما أن يكون العقد "بالمواد" فيلتزم المقاول بتوريدها وفق المواصفات المحددة، أو يكون "مصنعية فقط" فيتولى المالك شراءها. يجب صياغة هذا البند بوضوح تام في العقد لتجنب التضارب، مع تحديد معايير جودة المواد ومصدرها المعتمد لضمان مطابقتها للمواصفات الهندسية والمخططات الفنية.

كيف يتم تحديد قيمة عقد مباني العظم؟

تُحدد القيمة بناءً على مساحة البناء الإجمالية أو مخططات الكميات المعتمدة، حيث يُتفق على سعر مقطوع للمتر المربع أو إجمالي تكلفة الأعمال. يجب أن تكون القيمة واضحة وشاملة لكافة الالتزامات المذكورة، مع مراعاة احتمالية تعديل الأسعار فقط عند حدوث أوامر تغييرية خطية معتمدة من الطرفين والمهندس المشرف.

ما الفرق بين عقد المقاولة وعقد أعمال مباني عظم؟

عقد المقاولة هو مصطلح عام وشامل لكافة أنواع الإنشاءات والخدمات، بينما يعتبر عقد أعمال مباني عظم "عقداً متخصصاً" يركز حصراً على الهيكل الإنشائي (العظم). الفرق يكمن في نطاق العمل؛ فعقد العظم يستثني التشطيبات النهائية والخدمات التكميلية، مما يجعله ذا طبيعة فنية محددة ومسؤوليات إنشائية مركزة ومختلفة عن عقود التسليم المفتاح.

ماذا يحدث إذا تأخر المقاول في التنفيذ؟

إذا تأخر المقاول، يستحق المالك تطبيق غرامات التأخير المنصوص عليها في العقد عن كل يوم تأخير. يحق للمالك توجيه إنذار رسمي للمقاول، وفي حال استمرار التعثر، يمكنه فسخ العقد ومصادرة ضمان حسن التنفيذ، مع تحميل المقاول فرق التكلفة الناتج عن استكمال الأعمال بواسطة مقاول آخر وفق الأنظمة السائدة.

هل يجوز تعديل العقد بعد توقيعه؟

يجوز التعديل بشرط وجود اتفاق خطي وموافقة الطرفين، حيث تُلحق أي تغييرات بالعقد الأصلي وتصبح جزءاً منه. لا يُعتد بأي تعديلات شفهية، ويجب أن يوقع المالك والمقاول على "أمر تغيير" يحدد بدقة طبيعة التعديل، تأثيره على الجدول الزمني، وتكلفته المالية الإضافية، لضمان عدم حدوث نزاعات قانونية لاحقاً.

كيف يتم فسخ عقد أعمال مباني عظم؟

يتم الفسخ وفقاً للشروط الجزائية الواردة في العقد، غالباً عند ارتكاب المقاول إخلالاً جوهرياً مثل التوقف عن العمل أو مخالفة المواصفات. يجب إخطار المقاول خطياً بالفسخ ومنحه مهلة لتصحيح الأوضاع، وفي حال تعذر ذلك، يُوثق الفسخ قانونياً، ويتم حصر الأعمال المنجزة وتقدير مستحقات الطرفين عبر استشاري هندسي محايد قبل التسوية.

ما أفضل طريقة لتجنب النزاعات في عقود البناء؟

أفضل طريقة هي الصياغة الدقيقة والشاملة لبنود العقد، وربط كافة الدفعات والمراحل بمحاضر استلام من استشاري هندسي معتمد. الشفافية في تحديد نطاق العمل، الاتفاق المسبق على حل النزاعات ودياً، والتوثيق الخطي لكافة القرارات والمتغيرات يقلل من فرص التصعيد ويضمن بيئة تعاقدية احترافية تحمي مصالح المالك والمقاول.

هل يشمل عقد مباني العظم أعمال التشطيب؟

لا، عادة ما يقتصر العقد على أعمال الهيكل الخرساني ومباني الطوب فقط. يُستثنى من نطاقه أعمال اللياسة، الدهانات، الكهرباء، والسباكة النهائية، ما لم يُنص صراحة على خلاف ذلك. يهدف فصل هذه الأعمال إلى تمكين المالك من ضبط الجودة والتحكم في تكاليف كل مرحلة بشكل منفصل مع متخصصين مختلفين.

ما الضمانات التي يجب تضمينها في العقد؟

يجب تضمين ضمان حسن التنفيذ، الذي يقتطع من دفعات المقاول لضمان التزامه، وضمان الأعمال الإنشائية الذي يمتد لسنوات بعد التسليم. كما يُفضل إلزام المقاول بتقديم تأمين على العمالة والمعدات، وتحديد مبالغ جزائية عن التأخير أو مخالفة الجودة، مما يوفر للمالك حماية مالية وقانونية ضد أي تقصير مستقبلي في التنفيذ.

كيف يتم احتساب الدفعات في عقد مباني العظم؟

تُحتسب الدفعات بناءً على "نسب الإنجاز" الفعلية في الموقع، وليس بناءً على الزمن. يتم تقسيم إجمالي قيمة العقد إلى دفعات تتوافق مع مراحل محددة (مثل صب القواعد، الأعمدة، والأسقف)، حيث لا تُصرف أي دفعة إلا بعد معاينة المهندس المشرف والتأكد من مطابقة الأعمال للمخططات والمواصفات المعتمدة.

هل يلزم وجود مهندس مشرف في العقد؟

نعم، وجود مهندس مشرف أو استشاري هو مطلب نظامي وضرورة فنية لضمان سلامة المبنى ومطابقته لكود البناء السعودي. يعمل المهندس كمرجعية محايدة لاستلام الأعمال الفنية، اعتماد المواد، والبت في النزاعات التقنية، مما يقلل من احتمالات الخطأ الإنشائي ويحفظ حقوق الطرفين من خلال توثيق دقيق لمراحل تنفيذ المشروع.

متى يحق للمالك إنهاء العقد؟

يحق للمالك إنهاء العقد عند إخلال المقاول بالتزاماته الجوهرية، مثل التوقف غير المبرر عن العمل، مخالفة المواصفات الهندسية بشكل جسيم، أو تجاوز الجدول الزمني بشكل يضر بمصلحة المشروع. يجب أن تتم عملية الإنهاء وفق المسار القانوني المنصوص عليه في بنود العقد، مع توثيق الأسباب وضمان حقوق الطرفين من خلال تقرير فني محايد.

في ختام هذا الدليل، يتضح أن صياغة عقد أعمال مباني عظم ليست مجرد إجراء شكلي، بل هي استثمار وقائي يحمي مشروعك من العشوائية والنزاعات القانونية المحتملة. إن الالتزام بالبنود السبعة الجوهرية التي استعرضناها، مع مراعاة كافة المعايير الفنية المرتبطة بكود البناء السعودي، يمنحك الطمأنينة الكاملة في إسناد مرحلة الهيكل الإنشائي.

تذكر دائماً أن النموذج الاحترافي المقدم هو حجر الأساس، ولكن مراجعته من قبل متخصص تظل ضرورة قصوى لضبط المتغيرات الخاصة بموقعك. ندعوك لتطبيق هذه الإرشادات بدقة لضمان تحويل مخططاتك الهندسية إلى واقع ملموس، بعيداً عن التعثر المالي أو الفني، بما يكفل نجاح مشروعك العقاري واستدامته وفق أرقى معايير المهنية.
